华能安徽风电公司“大风车”按建设“加速键”

2020-03-26 14:11  来源: 中国电力新闻网

在安徽省蒙城县,风力涡轮机高耸在绿色的田野上。总投资16亿元的华能蒙城风力发电项目,在做好防疫工作的同时,按下了建设“加速键”。

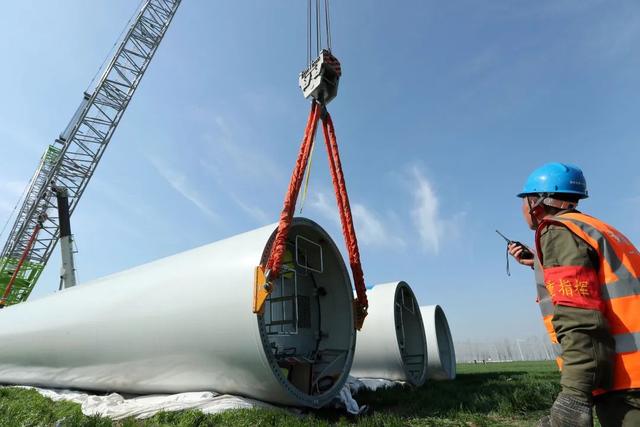

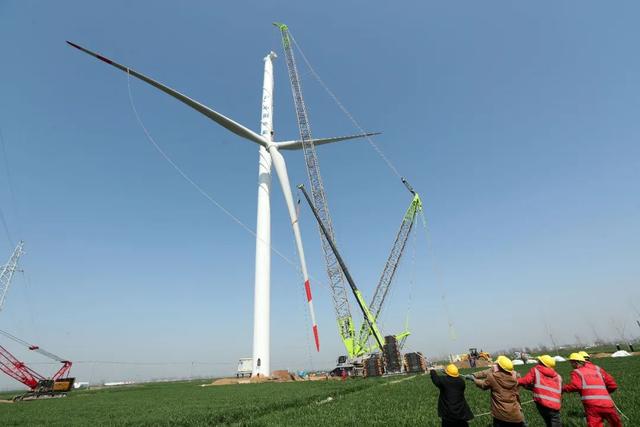

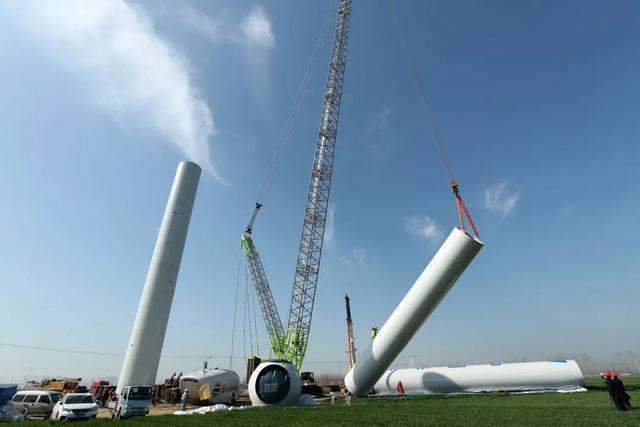

华能蒙城风电项目蒙城县肖剑二期工程施工现场,20多分钟后成功吊装了70多吨重的塔架。

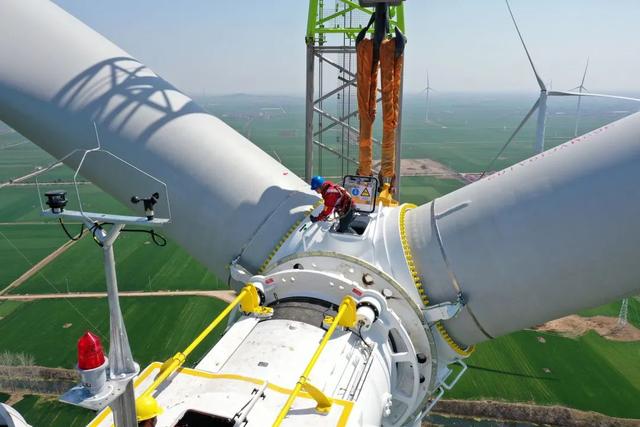

在另一个操作现场,在专业人员的努力下,重达90多吨的叶片和轮毂被迅速吊至130米高的塔顶。这也是第7台风机恢复工作后的成功吊装。


目前,华能蒙城风电项目、肖剑、蒙城县和许疃三个项目的142名吊装人员、电气人员和土建人员已分批有序进场,施工作业面已全部开放。63台机组中有23台已经安装,其中7台是在恢复工作后安装的。所有工作面进展顺利。



“在现场挂图操作中,每个节点都应该抓住疫情延迟的时间,并努力重新获得它。总体目标应保持不变,并努力尽快实现并网发电。”华能蒙城风电项目负责人戴文华表示。

华能蒙城风力发电项目总装机容量为200兆瓦。项目建成后,每年可为电网提供5亿度清洁电力,节约25万吨标准煤。预计所有项目将于2020年5月底完成,发电将于6月底投入运行。
